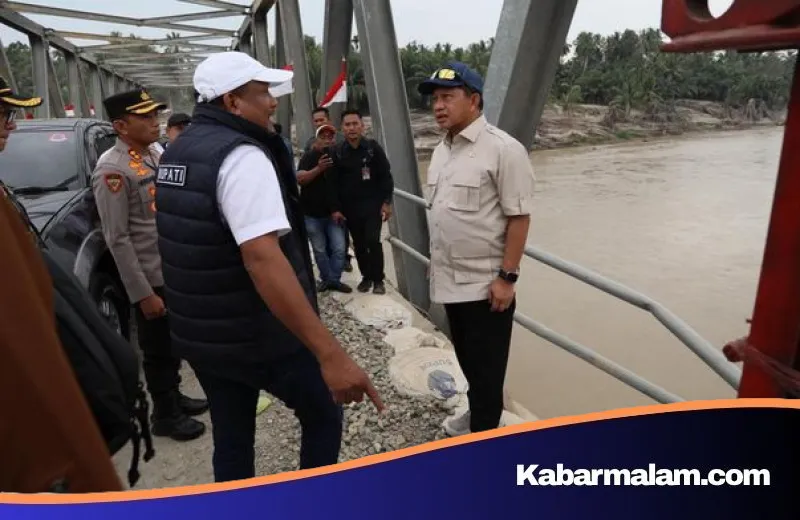

Memulihkan Nadi Sumatera: Satgas PRR Percepat Rekonstruksi Jalan dan Jembatan di Tiga Provinsi
Minggu, 19 Apr 2026 22:05 WIB
Kabarmalam.com — Upaya memulihkan jalur nadi kehidupan di Pulau Sumatera terus menunjukkan tren positif. Satuan Tugas Percepatan Rehabilitasi dan Rekonstruksi (Satgas PRR) Pascabencana Sumatera saat ini tengah bekerja ekstra keras untuk menggenjot perbaikan infrastruktur di wilayah Aceh, Sumatera Utara (Sumut), hingga Sumatera Barat (Sumbar). Langkah masif ini diambil demi mengembalikan konektivitas warga yang sempat terputus akibat terjangan bencana hidrometeorologi.
Ketua Satgas PRR Pascabencana Sumatera, Muhammad Tito Karnavian, menegaskan bahwa pemulihan akses transportasi menjadi prioritas paling mendesak. Menurutnya, mobilitas warga adalah kunci utama agar roda kehidupan sosial dan ekonomi bisa kembali berputar normal di wilayah terdampak.
“Fokus utama kita saat ini adalah memastikan konektivitas kembali terhubung. Tahap selanjutnya, kita akan meningkatkan kualitas infrastruktur yang saat ini masih berstatus fungsional menjadi permanen. Tujuannya jelas, agar konstruksinya lebih kokoh dan memiliki daya tahan jangka panjang,” ujar Tito dalam keterangan resminya.
Sinergi Lintas Sektor demi Kelancaran Logistik
Perbaikan yang difokuskan pada rehabilitasi infrastruktur jalan dan jembatan ini mencakup skala nasional maupun daerah. Dengan pulihnya akses jalan, diharapkan distribusi logistik ke pelosok daerah tidak lagi menemui hambatan berarti. Tito pun memberikan apresiasi setinggi-tingginya kepada seluruh pihak yang berjibaku di lapangan.
“Pekerjaan di lapangan terus berjalan tanpa henti. Saya sangat menghargai dedikasi dari rekan-rekan TNI/Polri, BNPB, hingga Kementerian Pekerjaan Umum (PU) yang bergerak cepat di bawah komando Menteri Dody Hanggodo,” tambahnya.
Catatan Kemajuan Proyek di Aceh, Sumut, dan Sumbar
Berdasarkan data terbaru dari Satgas PRR per 18 April 2026, kemajuan fisik di lapangan menunjukkan angka yang signifikan. Berikut adalah rincian capaian pemulihan di tiga provinsi terdampak:
- Provinsi Aceh: Seluruh 46 ruas jalan nasional dan 23 jembatan nasional telah berfungsi kembali. Untuk tingkat daerah, sebanyak 1.521 titik jalan dari total 1.638 titik sudah bisa dilalui, sementara 351 jembatan daerah juga telah beroperasi.
- Sumatera Utara: Sebanyak 30 ruas jalan nasional dan 7 jembatan nasional kini sudah pulih total. Di sektor jalan daerah, 607 dari 616 titik telah berfungsi, didukung dengan 343 jembatan daerah yang kembali dapat diakses.
- Sumatera Barat: Seluruh 31 ruas jalan nasional dan 13 jembatan nasional telah pulih 100%. Sementara itu, 149 titik jalan daerah serta 97 jembatan daerah sudah bisa digunakan kembali oleh masyarakat.
Peningkatan Anggaran untuk Infrastruktur Tangguh
Di sisi lain, pemerintah melalui Kementerian Pekerjaan Umum berkomitmen memperkuat proses rekonstruksi ini dengan dukungan finansial yang lebih besar. Menteri PU, Dody Hanggodo, mengungkapkan adanya kenaikan anggaran yang cukup signifikan pada sektor Bina Marga.
Anggaran yang semula dialokasikan sebesar Rp14,29 triliun, kini melonjak drastis menjadi Rp21,90 triliun—sebuah tambahan sebesar Rp7,61 triliun. Dana segar ini akan dikonsentrasikan untuk penanganan titik-titik longsor serta membangun kembali konektivitas wilayah yang terdampak bencana.
“Semangat kita bukan sekadar memperbaiki apa yang rusak, melainkan membangun kembali dengan standar yang lebih tinggi. Kita ingin infrastruktur di Sumatera ke depannya jauh lebih tangguh dan siap menghadapi tantangan alam atau potensi bencana di masa depan,” pungkas Dody.
Dengan langkah-langkah strategis ini, Satgas PRR optimis bahwa wajah Sumatera akan segera pulih, bahkan lebih kuat dari sebelumnya, demi kesejahteraan seluruh masyarakat yang menopang ekonomi di bagian barat Indonesia ini.
